Проект производства работ ППР на полный цикл СМР

ЗАКАЗАТЬ
ПРОЕКТ

Заполните форму и наш специалист свяжется с вами в кратчайшие сроки

Заказать
Проект производства работ ППР на полный цикл СМР Проект производства работ ППР на полный цикл СМР

Проект производства работ ППР на работы строительству производственного цеха на объекте нефтехимического производства (наименование объекта и заказчика скрыто).

Срок разработки - 20 рабочих дней.

Работы выполняются в рамках реализации проекта увеличения производственных мощностей завода.

Цель разработки данного ППР – разработка рациональной и безопасной технологии производства работ полного цикла (начиная с земляных работ, заканчивая кровельными работами).

Проект производства работ разработан на основании требований РД и МДС на разработку ППР.

ППР на полный цикл строительно-монтажных работ (ППР на СМР) состоит из текстовой и графической частей.

Место производства работ – Республика Татарстан.

Первый этап — строительство нулевого цикла.

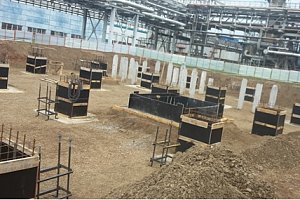

Земляные и бетонные работы.

Технологический процесс бетонных работ включает в себя следующие операции:

  • подготовка оснований под монолитную конструкцию (ростверка и фундамента монолитного);
  • устройство опалубки, подготовка опалубки к заливке бетоном;
  • арматурные работы – устройство арматурных сеток конструкции;
  • бетонные работы;
  • уход за бетоном;
  • разборка опалубки после достижения бетоном требуемой прочности;
  • устройство гидроизоляции.

Второй этап — Строительство надземной части здания.

Проектом производства работ предусмотрено монтаж следующих железобетонных изделий:

  • монтаж железобетонных фундаментных балок;
  • монтаж железобетонных колонн;
  • монтаж железобетонных балок стропильных;
  • монтаж железобетонных плит покрытия.

Каменную кладку перегородок в санузлах, вентиляционных шахт и т.д. выполнить из кирпича марки КР-р-по 250х120х65/1НФ/75/2,0/50/ГОСТ 530-2012 на растворе марки М50, F-150.

Кровельные работы.

В состав работ, предусмотренных проектом производства работ по кровле, входят:

  • Огрунтовка битумным праймером ТЕХНОНИКОЛЬ 01;
  • Устройство изоляции Биполь ТПП – 2,8 мм;
  • Устройство утеплителя ROCKWOOL PУФ БАТТС-140;
  • Устройство стяжки из цементно-песчаного раствора марки М150, армированной сеткой 5Вр-1 диаметром 5 мм с ячейкой 100х100мм;
  • Устройство изоляции Техноэласт ЭПП – 3,0 мм (1 слой);
  • Устройство изоляции Техноэласт ЭКП – 4,0 мм (1 слой).

В состав наружных работ сходит устройство наружных стен из сэндвич-панелей. Подъем панелей совершается грузоподъемными механизмами с применением:

  • механического захвата, который просверливает панели насквозь (в этом случае обратите внимание на сверление панели под штифт. Отверстие должно располагаться строго перпендикулярно поверхности облицовки панели);
  • специальных механических захватов, которые закрепляются в "замок" панели;
  • вакуумный захват для сэндвич-панелей;
  • Струбциной, поверхность панели и прижимных поверхностей струбцины должны быть сухими и чистыми для исключения выскальзывания панели из захвата. Глубина продавливания панели при захвате должна быть не более 6 мм


Устройство полов нескольких типов:

  • Устройство бетонного покрытия пола;
  • Подготовительные работы;
  • Бетонирование покрытия;
  • Нарезка поперечных и продольных швов;
  • Уход за готовым покрытием;
  • Устройство гидроизоляции из наплавляемого рулонного битумно-полимерного материала «Техноэласт ЭПП»
  • Подготовка поверхностей;
  • Обработка поверхностей битумным праймером;
  • Укладка гидроизоляции из наплавляемого рулонного материала;
  • Устройство наливного покрытия «Альфапол»;
  • Подготовка основания;
  • Приготовление раствора;
  • Приготовление раствора затворителя;
  • Устройство стяжки из цементно-песчаного раствора;
  • Разметка уровня пола;
  • Установка направляющих маяков;
  • Укладка растворной цементно-песчаной смеси для стяжки;
  • Затирка поверхности стяжки;
  • Железнение полов;
  • Облицовка полов керамической плиткой;
  • Приготовление и нанесение клеевых составов для облицовочных работ;
  • Резка керамической плитки;
  • Укладка плиточного покрытия;
  • Монтаж стоек фальшпола;
  • Подготовительные работы;
  • Работы основного периода. Монтаж).
  • Устройство потолков (окраска, монтаж навесного потолка).
  • Отделка стен из плит, штукатурка стен, покраска стен.

Третий этап – спецработы.

Устройство инженерных систем:

  • отопление и теплоснабжение;
  • водоснабжение и канализация;
  • Электромонтажные работы.

В составе ППР разработаны технологические карты на все вышеуказанные работы.

Графическая часть ППР состоит из строительного генерального плана, плана земляных работ, графических схем бетонирования конструкций;

Схем монтажа сборных ЖБ конструкций, трубопроводов.
